          起重機保護保養施工計劃及安全辦法

          來源:中國起重機械網
          |
          |
          |
              起重機保護保養施工計劃及安全辦法

              一、編制根據

              1.1《起重機械規劃標準》GB/T3811-2008;

              1.2《起重設備設備工程施工及查驗標準》GB50278-2010;

              1.3《電氣設備設備工程起重機電氣設備施工及查驗標準》GB50256-1996;

              1.4《特種設備安全督查法令》;

              1.5《現場建造圖紙》;

              1.6技能交底及安全辦法

              ①拼裝作業一切人員有必要嚴厲執行本計劃。

              ②進入施工現場前要穿戴好作業服、安全帽、正確運用防護用品。

              ③高空作業時有必要系好安全帶。

              ④安全防護用品在運用前要嚴厲查看,不契合要求禁止施工。

              ⑤禁止酒后或帶病作業。

              ⑥施工照明應運用36V安全電壓(便攜式)。

              ⑦作業運用的東西應擺放整齊有序,常常運用的東西應放在隨身攜帶的作業袋內。

              ⑧起吊機吊裝時,無關人員有必要清離現場,作業人員有必要統一聽從指揮人員的指揮。

              ⑨起吊進程中,禁止在起重臂下停留或通行。

              二、安全質量辦法

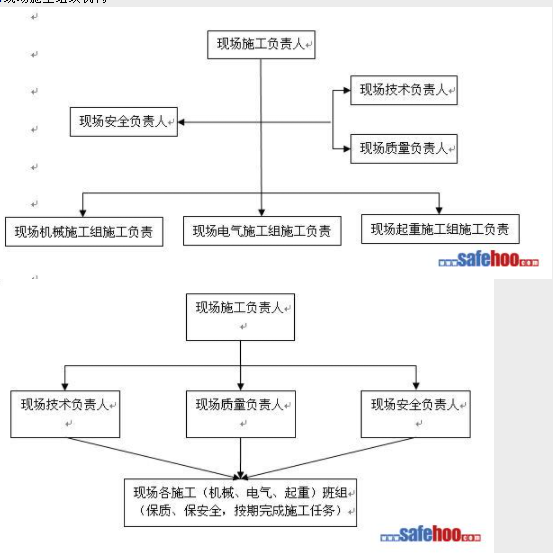

              1現場施工安排安排


              三、施工設備及測試儀器


          序號
          名稱
          單位
          數量
          備注
          1
          電焊機
          2

          2
          氧氣、乙炔
          1

          3
          手拉葫蘆
          5

          4
          千斤頂
          2

          5
          撬杠、大錘
          3

          6
          電工工具
          2

          7
          兆歐表、轉速表、萬用表
          1

          8
          鋼卷尺、水準儀
          1

          9
          塞尺、水平尺
          2

          10
          電流表
          1

          11
          安全帽
          6

          12
          安全帶
          6

          13
          力矩扳手
          2
          1000牛頓米
          14
          常用鉗工工具
          2

          15
          汽車吊
          1
          16噸

              四、危險源辨識與應急預案

              為了防備和減少在施工進程中存在的潛在安全事端隱患或緊急狀況帶來的安全事端的產生,以便對可能呈現的嚴重事端或緊急狀況進行防備和操控,特擬定以下應急救援計劃。

              五、施工安排辦法

              施工準備作業的內容及施行:

              1、首要深入調查施工現場的實際狀況,制訂資料、機具及其它設備用資源計劃,聯絡資料和購件的儲運、堆積和運用,制訂施工計劃,合理安排施工人員,并安排員工進行技能與安全交底,了解技能規程和安全規程,為各個工種協調結合,力求安全、接連、均衡施工。在了解規程的一起,結合施工中的具體問題、提出安全要點,將同一項目中的有關規則結合起來,彼此彌補,構成完好的概念,以便正確的指導施工,為作業順利進行打下堅實的基礎。

              2、保證施工質量與施工安全,施工采納項目管理法進行。

              首要建立工程項目部,項目部由項目擔任人、施工擔任人、技能人員、安全員、施工人員。

              六、施工保證辦法

              工程設備主要技能要求如下:

              1、起重機設備要求:

              起重機的整機電路設備

              起重機的零部件設備

              起重機的滑觸線設備

              起重機小車設備

              起重機的主梁及副梁的設備

              以上一切均不能對其破壞

              2、為了充沛保證拆裝質量,項目部建立三級質檢安排,安排技能擔任對拆裝質量查驗:

              技能擔任人

              互檢

              施工自檢

              七、工程設備主要技能要求如下:

              1、起重機設備要求:

              起重機的對角線查看差錯小于5mm

              起重機跨度的相對差錯小于3mm

              起重機的拱度處于(0.9~1.4)L/1000之間。

              起重機的旁彎不大于跨度的1/2000。

              起重機接地電阻小于4Ω。

              起重機整機電器對地電阻大于0.8MΩ。

              2、為了充沛保證質量,項目部建立三級質檢安排,安排技能擔任設備質量:

              技能擔任人

              互檢

              施工自檢

              3、質量保證中的要點注意事項:

              a、焊縫的高度,無焊接缺點。

              b、端梁銜接螺栓有必要用力矩扳手校核,扭矩值為450N.m。

              c、起重機接地電阻小于4Ω。

              d、起重機整機電器對地電阻大于0.8MΩ。

              e、各安排的安全設備活絡有用。

              f、欄桿結實,焊接時焊縫高度保證不小于6mm。

              g、電氣布線、接線結實、美觀大方。

              h、鋼絲繩繞正確。

              i、各個電氣柜、電動機、接線箱接地牢靠。

              八、維保標準、內容

              1、月查看保養。為了防止起重機過度磨損意外損壞,及時消除隱患,使起重機處于杰出的技能狀況,保證起重機的安全運轉,將突發故障幾率下降至最低。乙方有必要在每季度按國家有關起重機保養要求對甲方一切起重機進行一次查看保養并有記載,并對存在的安全隱患進行整改,經相關人員簽字認可后于月底前交設備管理部門存案。如起重機存在嚴重安全隱患無法通過維保排除的,乙方應出具專題陳述.

              月查看保養的內容包含。

              (1)操控屏、保護箱、操控器、電阻器及接線螺釘的緊固狀況。接觸器、操控器觸點的接觸與腐蝕狀況。

              (2)制動器閘帶的磨損狀況。

              (3)聯軸器上鍵的銜接及螺釘的緊固狀況。

              (4)運用半年以上的鋼絲繩的磨損狀況。

              (5)雙制動器的起升安排,每個制動器動力矩的巨細。

              (6)各限位開關是否活絡牢靠。

              (7)吊鉤的靈活度及裂紋狀況。

              (8)電動機、減速機、軸承支座、角型軸承箱等底座的螺釘緊固狀況及電動電刷的磨損狀況。

              (9)鋼絲繩壓板螺釘的緊固狀況,運用三個月以上的鋼絲繩的磨損及潤滑狀況。

              (10)管口處導線絕緣層的磨損狀況。

              (11)各限位開關軸的潤滑狀況。

              (12)減速器內潤滑油的油量。制動電磁鐵吸合狀況。液壓制動器的油量及油質狀況。

              (13)平衡輪處鋼絲繩的磨損狀況。

              (14)開式齒輪傳動的潤滑狀況。

              (15)起重機運轉軌跡精度狀況及壓板緊固狀況。

              (16)懸掛移動電纜銜接狀況。

              (17)集電器碳刷磨損狀況。

              (18)其他影響起重機安全運用的狀況。

              2、年檢前保養。乙方有必要依照甲方起重機年檢計劃對需年檢的起重機在年檢前進行一次全面的修理保養,并保證甲方全公司起重機械全部通過技能監督局查驗合格,并獲得安全查驗合格證。

              九、雙方責任要求及約好事項

              1、乙方根據有關國家標準《橋式起重機檢修技能標準》、《橋式起重機的計劃檢修與保護保養》,《起重機械安全規程》、《起重機規劃標準》、《起重機用鋼絲繩查驗標準》、《特種設備安全督查規程》依照維保內容做好日常故障檢修,月查看保養,年檢前保養作業,并及時參與起重機事端應急處理,使全公司起重機械的各項性能指標堅持在標準范圍內,并保證正常出產需求。

              2、乙方維保人員有必要具有相應起重機保護保養作業許可,由專人(至少2人)駐扎廠區鄰近,保證服務質量,保證起重機的安全運轉。

              3、乙方維保人員有必要恪守甲方有關規章準則,做到持證上崗、行為舉止端莊、作業完畢后仔細填寫“保養作業陳述”或“修理作業記載”交甲方簽字,月底前交設備管理部門存案。

              4、對在合同施行期間呈現的由于乙方遺漏疏忽和技能上的原因而造成的事端、損壞、延誤作業等所承擔的義務,不僅是甲方人員的直接身體傷害和財產直接損失上,也包含直接損失,由乙方擔任。

              四、施工特別安全、技能辦法

              當項目執行后,進行編制具有針對性的專項安全計劃

              首要由技能人員向施工人員進行技能交底,由安全擔任人向一切施工在場人員進行安全教育。

              了解現場,并對施工現場進行隔離。進出通道,設置醒目的警示牌,“施工重地,閑雜人員禁止出入”。“進出施工現場,請穿戴好作業服、安全帽”。

              在準備施工區進行整理現場,并將施工東西運抵現場。

              1、行車改造施工時,將行車停在指定的區域。

              2、有用固定行車、摩電道置于停電狀況、確認掛牌。

              3、在距施工行車3米處設置銘牌,5米處懸掛紅白標識,施工下方區域設置安全圍欄標識,并安排專人監護

              4、吊裝區域禁止無關人員進入。

              十、技能質量保證辦法

              1、質量管理準則

              1)真貫徹施行ISO9001質量體系標準,嚴厲按《質量、環境和工作健康安全管理手冊》和《起重機械設備改造修理進程管理程序》要求,建立契合GB/T9001—2000標準的質量體系,并保證質量體系有用運轉。

              2)嚴厲依照《特種設備安全督查法令》、《起重機械安全督查規則》進行項目的奉告及監檢作業。

              3)執行項目質量責任制。層層把關,實現級級質優的目標。在施工中堅持質量、高標準、高水平的“三高”要求,從施工管理、質量查驗全方位采納強有力的辦法,保證工程項優秀。

              4)人員操控:現場施工人員有必要接受質量意識教育和相應工種級別的實際操作技能及有關專業常識的訓練;特種作業人員有必要為接受有關專業技能常識的訓練的歸于特種設備管理體系的人員,并經過考試合格后,獲得相應上崗證書,持證上崗操作。

              5)依托科技進步,提高技能對工程質量的保證能力。嚴厲執行標準、標準和規劃圖紙要求及業主出具的等效規劃圖紙等技能文件。工程開工前仔細進行技能交底。

              6)強化現場質量管理,仔細實行質量查看準則,施工人員要仔細做好自檢、互檢,專職查驗員按《質量管理規則》的要求對關鍵點查驗,并做好相應記載或業主指定的記載。各工序查驗合格,方可轉入下一工序。蔭蔽工程有必要得到業主或其指定監理認可后方可繼續后邊的作業。

              7)各種工程用料要有合格證,資料合格證有必要是原件或原件的有用復印件,禁止不合格資料用于工程。

              8)關于在出場查驗或驗證以及在施工出產進程中發現產權歸于業主的不滿足要求的產品,由查驗人員告訴業主,由業主進行處理。

              9)關于在出場查驗或驗證以及在施工出產進程中發現收購產品不滿足規則要求時,由查驗人員告訴施工現場擔任人進行評定,由施工現場擔任人根據評定成果與供方聯絡,請供方來現場解決收購產品的技能質量問題或互換合格產品。

              10)施工進程中發現有不滿足有關標準、圖紙或工藝要求,但經返工后即可以解決的,則由操作人員予以糾正;關于不能當即糾正的,由查驗人員安排施工現場擔任人等相關人員進行評定后做出處理意見。

              十一、規劃、改造恪守的標準及標準如下:

              1、GB3811-83《起重機規劃標準》

              2、GB6067-85《起重機安全規程》

              3、GB10183-88《橋式和門式起重機制造及軌跡公役》

              4、GB5905-86《起重機械試驗標準和程序》

              6、GB8923《涂裝前鋼材表面銹蝕等級和除銹等級》

              7、GB699;GB700《碳素結構鋼》

              8、GBJ232-86《電氣設備設備工程施工及查驗標準》

              9、JB4315-86《起重機電控設備》

              10、TJ231《機械設備設備工程施工及查驗標準》

              11、GB9286《色漆和清漆漆膜的規劃試驗》

              12、GB11345-89《鋼焊縫和超聲波探傷方法和探傷成果的分級》

              13、GB11352-89《一般工程用鑄造碳鋼件》

              14、GB714《橋梁建筑用熱軋碳素鋼技能條件》

              15、GB3206《優質碳素結構鋼絲》

              16、GB38《螺栓技能條件》

              十二、安全、環境及工作健康保證辦法

              1、危險源辨識

              a、施工用電

              b、高空作業

              c、現場焊接、氣割

              e、用電設備的運用

              f、現場施工安全規劃

              2、防備辦法

              針對以上危險源,我們要仔細注重,采納有用的防備辦法。

              A、施工用電

              ①現場施工用電嚴厲依照有關規則執行,設專人監護。

              ②禁止運用損壞的電線、電纜,在運用進程中的電線、電纜有必要用槽鋼等罩住,防止碾壓、燒壞。

              ③用電設備有必要嚴厲接地,接地線電阻不大于4Ω。

              ④施工中所運用的電源有必要經甲方同意方可運用。

              ⑤所運用的電器設備有必要“一機一閘”,禁止合用。

              B、高空作業

              ①在進行高空作業、臨邊作業時,有必要先拉好安全繩,作業人員有必要掛好安全帶并做到高掛低用(作業人員無恐高癥等)

              ②進行該項作業,施工人員有必要勞防用品穿戴好,鞋子有必要是勞保防滑鞋。安全帶有必要契合有關規則,完好無缺。

              ③夜間施工照明要好。

              ④現場配備專職查看人員。

              C、現場氣割

              ①作業人員持證上崗,勞防用品穿戴好。

              ②氧氣、乙炔瓶嚴厲按有關規則分隔放置,間距不得小于10米。

              ③氧氣、乙炔瓶不得放在動火點的正下方。

              ④氧氣、乙炔瓶按有關規則正確運用。

              ⑤氧氣、乙炔瓶設專人管理。

              D、用電設備的運用

              ①一切的用電設備在運用前,做到運用人員人人會正確運用。

              ②用電設備運到現場前,有必要查驗合格、無漏電等。

              ③安業主指定的檢修電源箱用電。

              E、現場施工安全規劃

              ①關于作業區域要拉好紅白帶,掛好警示牌。軌跡及行車檢修區域設置卡軌器。

              ②對現場作業區域嚴厲管理,無關人員禁止進入。

              ③區分區域,暫時封鎖有些進出口,并設專人監護。

              3、環境及工作健康保證辦法

              廢舊電纜依照業主要求,會集處理,防止污染環境;及時處理現場的施工廢物,袋裝化。

              焊接人員有必要穿戴好勞防用品,防止焊接煙塵對人體健康的損害。

              4、施工進程中的一般規則

              ①恪守西北石油管道公司頒發的施工、安全技能操作的有關規則。

              ②在施工前有必要逐級進行安全技能交底,其交底內容針對性要強,并做好記載,并明確安全責任制。

              ③加強施工中的安全信息反饋,不斷消除施工進程中的事端隱患,使安全信息反饋不已,這是防備和操控事端產生的重要方面。

              ④吊運設備及構件要充沛做好準備,有專人指揮操作,恪守吊運安全規則。

              ⑤施工用電、照明用電按規則分線路接線,關于絕緣保護層裸露的線要禁止運用。

              ⑥各工種人員要持證上崗,嚴厲恪守本工種安全操作規程。在設備中不要抱僥幸心理,而忽視安全規則。

              ⑦行車梁檢修施工前,有必要確認摩電道已經停電。

              ⑧高空作業點下地上不允許站人,防止高空墜落事端。

              ⑨腳手架搭設應恪守腳手架工程安全操作規則。

              ⑩施工期間有必要恪守出產廠方的有關規則。

              ?操作動火人員有必要持有動火證以備查看,并派專人監火。

              ?施工進程中一定要堅持作業人員之間的信息及時傳遞,保證施工的協調一致。

              ?施工廢物應及時整理,撤離現場前應整理、查看現場,確認無安全隱患后方可離開。

              單位:河南圣起機械集團有限公司
          ?

          移動版:起重機保護保養施工計劃及安全辦法

          亚洲欧美综合区丁香五月1区_欧美成人高清整片在线观着_欧美一级a码大片免费观看_无码人 精品一区二区三区东京热

          <video id="frbuy"><input id="frbuy"></input></video>
          1. <object id="frbuy"></object>
          <u id="frbuy"></u>

        2. <b id="frbuy"></b>
              1. <i id="frbuy"><sub id="frbuy"><li id="frbuy"></li></sub></i><source id="frbuy"><input id="frbuy"></input></source>
                久久久久9999国产精品 | 新强乱中文字幕在线播放 | 欧美国产亚洲精品 | 亚洲综合另类小说色区一 | 亚洲综合图区天堂在线 | 亚洲乱码国产乱码精品精在线观看 |
